后浇带模板及支架由于施工中留置时间较长,不能与相邻的混凝土模板及支架同时拆除,且不能拆除后再回顶;再者后浇带的存在将完整的梁、板结构变成了一个“悬臂构件”。如果后浇带支撑与周边体系相连,当拆除两侧模板时,后浇带处的“悬臂”结构会在自重和施工荷载下发生下垂、开裂,甚至破坏。因此,GB50666和GB50204规范中均要求后浇带处的模板和支架应独立设置。在制定施工方案时也应遵循规范要求,考虑独立设置,使其装拆方便,且不影响相邻混凝土结构的质量。
随着施工技术的发展,出现了多种后浇带独立支撑的形式,分别列举如下:

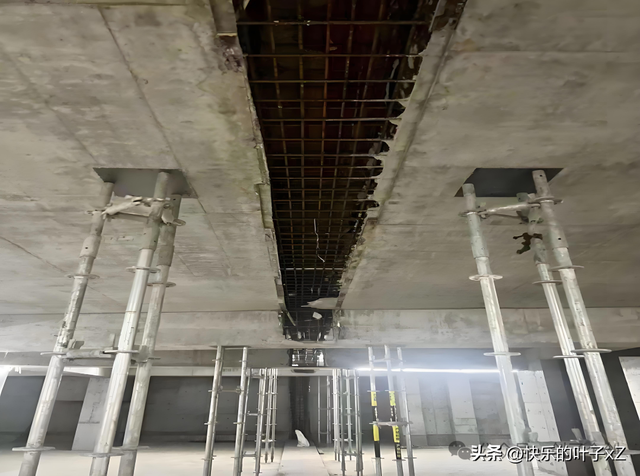

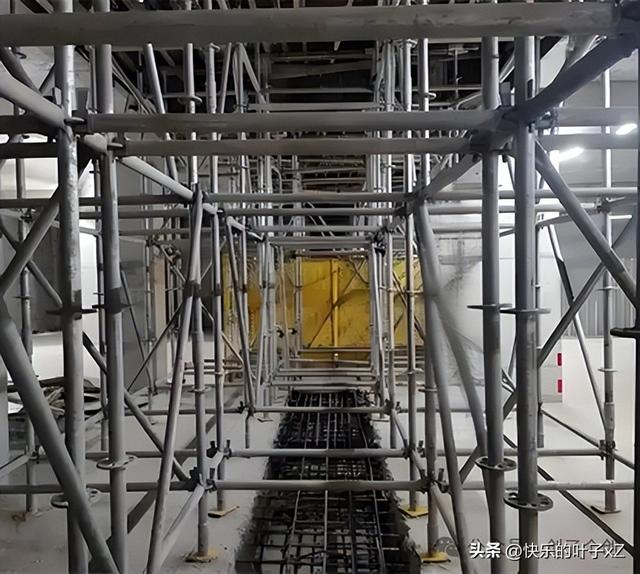

1、传统形式

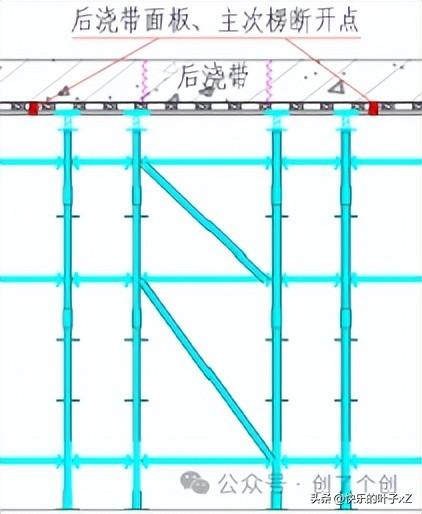

采用钢管扣件式或盘扣式钢管在后浇带两侧搭设双排模板支架,并设置面板及主次楞断开点,以与两侧满堂架区域完全隔开。拆模时可只拆满堂脚手架区域,后浇带区域模板支架完全保留。
2、设置构造柱(一)

在后浇带梁端、板端采用木模支设构造柱,与主体结构同时支模、同时浇筑。满堂支撑拆除后自然形成后浇带独立柱支撑体系。需要注意的是,因构造柱是素混凝土,所以拆模后的后续施工时,应严格控制施工活动区域,禁止碰撞到构造柱。
3、设置构造柱(二)

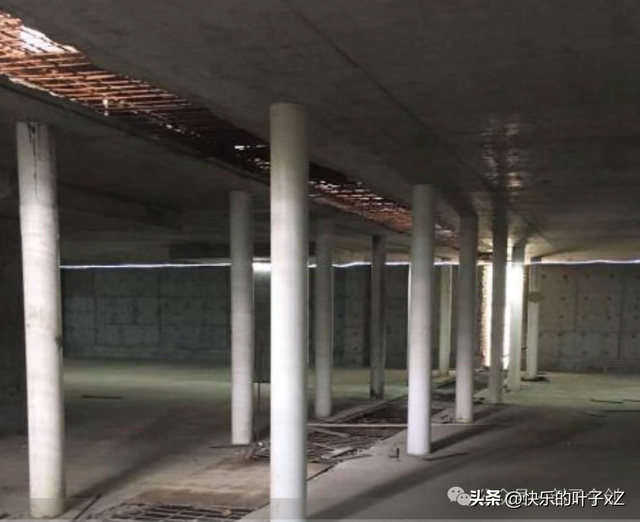

在后浇带梁端、板端采用DN200PVC管或HDPE管作为模板支设构造柱,PVC管或HDPE管随主体结构模板同时安装,同时浇筑。满堂支撑拆除后自然形成后浇带独立柱支撑体系。也应禁止碰撞到构造柱。

4、设置钢管格构柱
利用盘扣钢管立杆或支模架可调立杆,拼装成三角或矩形格构柱形式,上部设置平托板支撑在后浇带处的梁端、板端。与主体结构支模架施工时同时支设,满堂支撑拆除后自然形成后浇带独立柱支撑体系,不是拆模后回顶。

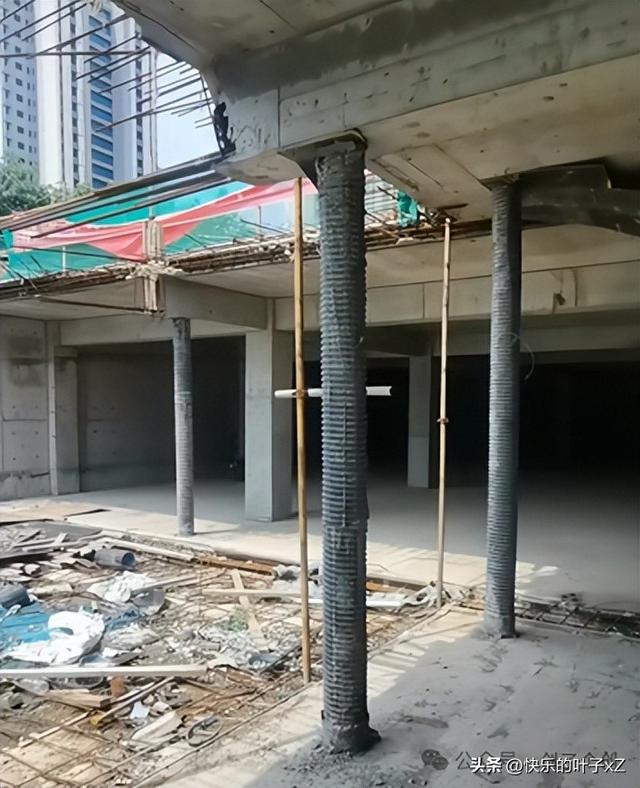

5、设置型钢、钢管立柱
利用16#工字钢或大直径无缝钢管支撑在后浇带处的梁端,与主体结构支模架施工时同时支设,不是拆模后回顶。相比传统钢管支撑架,占用空间小,利于机电等专业穿插施工。大直径钢管柱承载力大,能有效支撑后浇带混凝土重量及施工荷载。
后浇带独立支撑的设置是混凝土结构施工中的一项关键专项技术,其根本目的是确保主体结构在施工过程中的安全性和完整性,防止因支撑不当导致的结构开裂或变形。
选择何种独立支撑形式,可基于以下方面进行技术经济比较:1)考虑后浇带所处位置的梁板跨度、截面尺寸、施工荷载等结构荷载特性;2)考虑支撑体系对后续工序(如土方回填、机电安装、砌筑抹灰等)的作业空间限制;3)一次性投入成本、材料周转性、施工效率以及对总工期的影响等因素。但不论采用哪种形式,均应有符合实际工况的计算书作为支撑,必要时请设计单位协助复核。
V X 公众号:土木智库 大量建筑资料等着你!注意是公众号!
相关文章
文|象先志阿里“烧”起来了,当然,我们是指烧钱。从电商大战到 AI 投入,阿里近期似乎一直处于急行军状态。我们发现,身边的一切,都被阿里包围了。大到科...
2025-09-08 0
Apple Watch Ultra 3 即将在9月9日的 Apple 发布会上重磅登场,核心升级不仅仅是硬件加分,更代表着智能手表步入“高智能、高安全...
2025-09-08 0
来源:环球网 今年是深圳经济特区成立45周年。45年来,乘着时代的东风,深圳从一片滩涂到高楼林立,从南方边陲的小渔村一步步蜕变为国际化大都市,成长为镶...
2025-09-08 0
发表评论
