8月21日,在距离额敏县48公里的施工现场,随着一组导线在牵引机的牵引下缓缓向远方铁塔延伸,塔额750千伏输变电工程首场导线展放作业正式启动,标志着该工程全面进入导线架设阶段。

据了解,“十四五”期间,塔城地区正加快推进塔城重点开发开放试验区建设。预计到2025年负荷高峰时段,塔城中西部电网供电缺口将达1170兆瓦,而塔城中西部与克拉玛依电网供电缺口合计将达到1760兆瓦,远超当前220千伏联络线路的输电承载能力。为进一步强化区域电网结构、提升供电保障能力,塔额750千伏输变电工程开工建设。

塔额750千伏输变电工程进入导线架设阶段

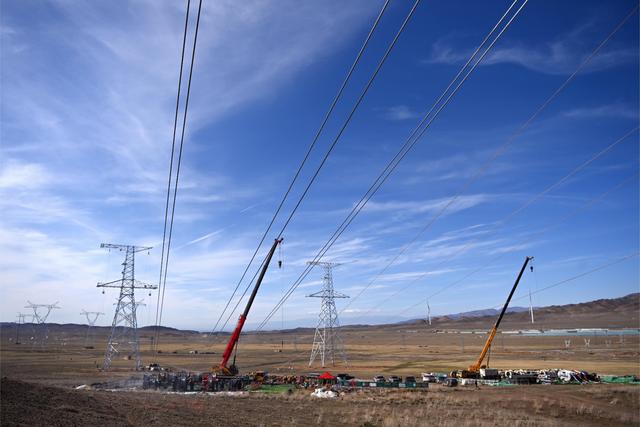

8月21日,塔额—克拉玛依750千伏输电线路工程首场导线展放。(马元 摄)

该工程是国家“十四五”电力发展规划项目,也是自治区重点推进的项目。工程起于塔城地区塔额750千伏变电站,止于克拉玛依市克拉玛依750千伏变电站,动态投资219415万元,新建750千伏变电站一座,变电容量300万千伏安,新建线路280千米,铁塔677基,工程建成后,新疆超高压电力网架将延伸至新能源资源富集的塔额盆地,成为新疆电网发展中又一重要里程碑,也是塔城地区电力基础设施建设的又一次重大突破。

工程建成后需配合开展托里火电工程的破口接入工作,因此工程建设阶段需提前考虑破口接入工作给电网稳定带来的影响。

塔额750千伏输变电工程进入导线架设阶段

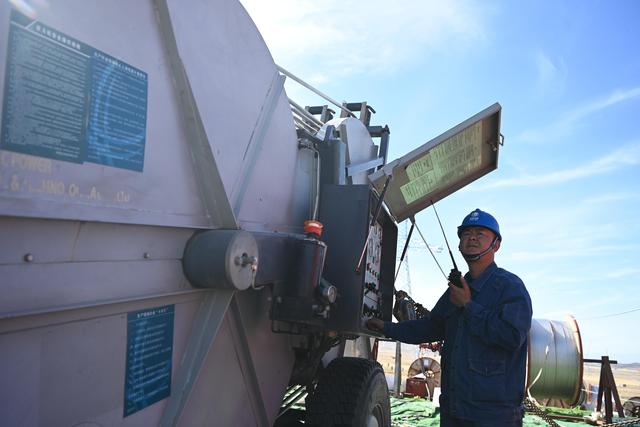

塔额—克拉玛依750千伏输电线路工程首场导线架设现场,作业人员在操作张力机。(马元 摄)

“在工程初步设计阶段,我们通过优化方案,将原设计中的两基直线塔调整为两基耐张塔。这一改动可减少后续破口接入时‘新建两基铁塔、拆除两基铁塔’的工程量,不仅能节省投资约88万元,还能将原本预计的12天停电作业时间大幅缩短,降低了停电对电网稳定性的不利影响。”国网新疆建设分公司第一项目管理中心项目现场管控专责赵明介绍。

塔额750千伏输变电工程建成后,将有效提升塔城中西部电网的供电能力与安全稳定运行水平,增强区域新能源外送能力,为塔城打造千万千瓦级能源综合基地和保障国家能源安全、推动经济发展筑牢基础。(聂宗航、范江江、马鹏)
