为强化人员对工艺工序的管控,提升施工质量水平,公司推出标准化工艺做法展播,本期为大家带来《厂房超大高精地坪智能施工工艺》。
在实际施工过程中,由于地坪施工面积过大,混凝土在凝结硬化期间经常产生温度和收缩裂缝,加上基层的不均匀沉降和施工中人员操作不当,导致混凝土表面的平整度及地坪裂缝的控制往往较为困难,施工过程中常出现地坪不平整和开裂等问题。
特推广此标准施工工艺技术来满足同类大面积、高精度的地坪施工需求。
厂房超大高精地坪智能施工工艺

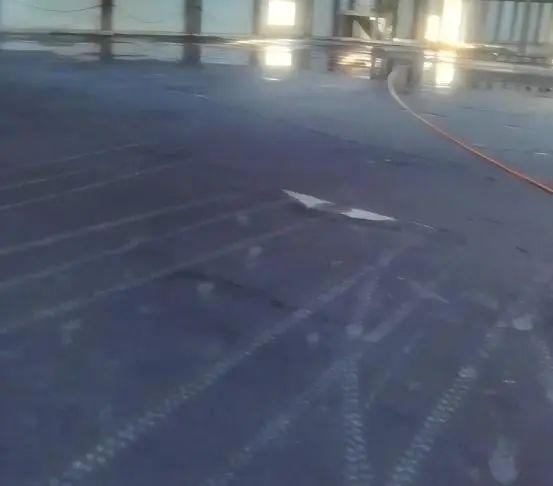

1绘制铠装缝布置图、铠装缝轴线定位
铠装缝要沿着地坪分缝进行设置,一般设置宽度在25米到30米之间,可以小于此区间但是不能大于此区间的上限。
铠装缝的定位轴线的放线要从测量基点引测,放线完成后通过周边其他定位轴线或者墙柱进行复检,轴线偏差保持在±5mm内。
2金属铠装缝安装固定

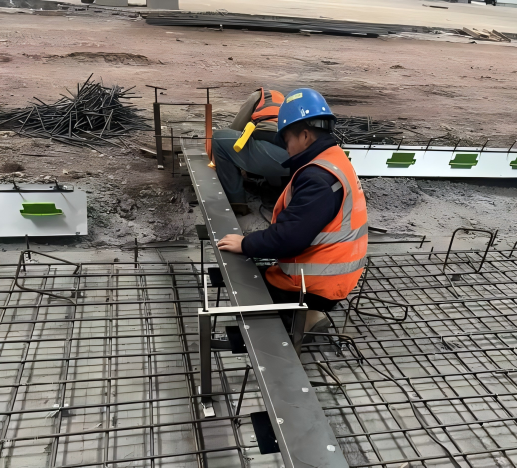

金属铠装缝放置就位后,分段施工,可调节装置由金属铠装缝的两侧套入,每段金属铠装缝的套入数量在3-4个,安装完成后用水平尺进行平整度检测。

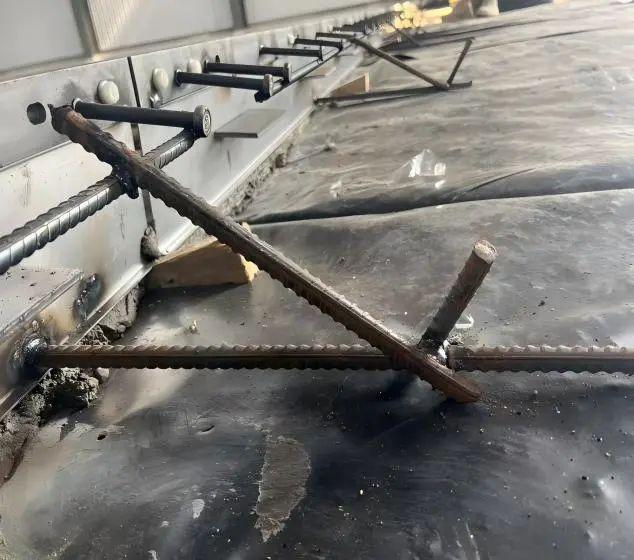

铠装缝水平高度调整完成后,使用直径14mm的钢筋对铠装缝焊接焊接固定,钢筋支架的间距为1.5m。
3钢筋绑扎

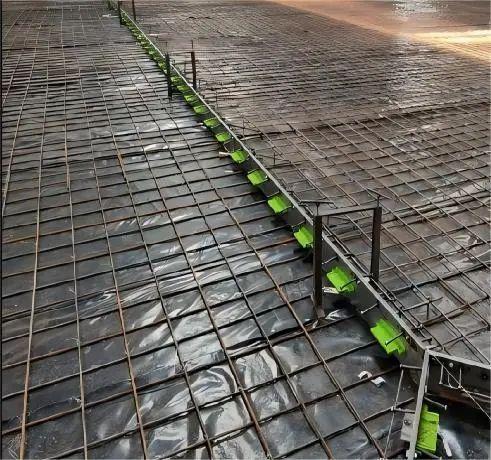

钢筋绑扎应在0.3厚的PE防潮膜施工完成后与金属铠装缝安装同步施工,并与安装固定好的金属铠装缝焊接一体。
4钢纤维混凝土浇筑

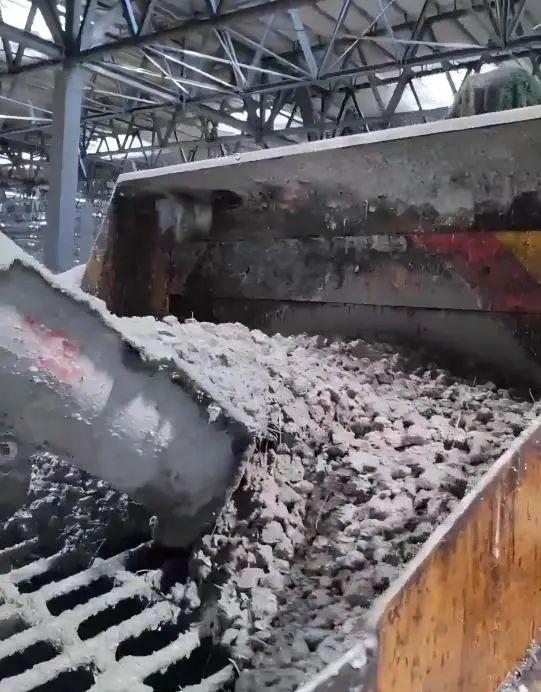

采用泵机输送钢纤维混凝土(钢纤维抗拉强度≥1000MPa,长度60mm,直径为0.75mm,长径比80),浇筑顺序由远到近,由中间向两边。
5地面精平

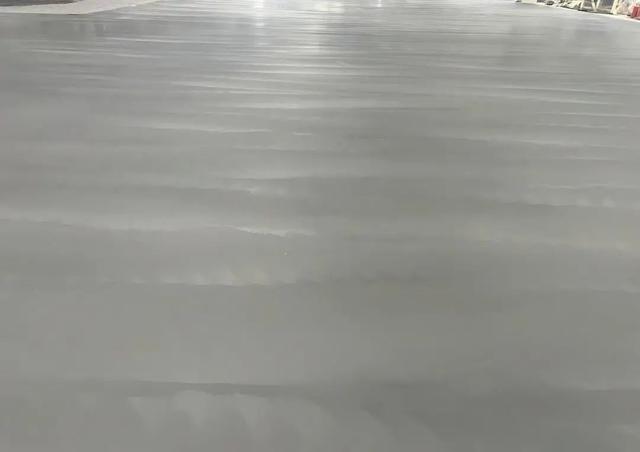

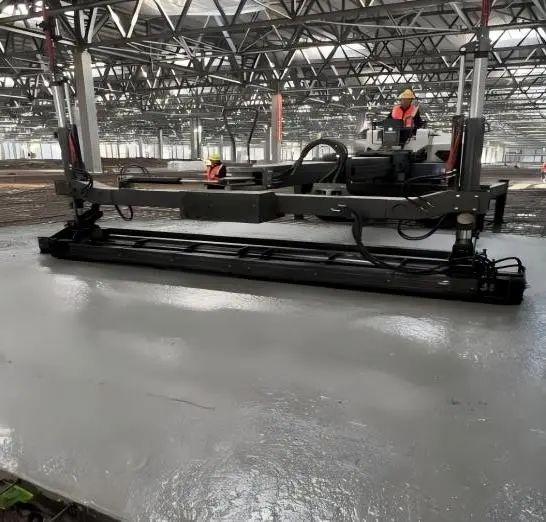

钢纤维混凝土浇筑中采用智能激光找平机对地面进行高精度找平,精度控制在2mm/1m,施工效率400-600㎡/h。
6面层打磨、收光、养护

地坪的表面开始硬化时,用加装金属刀片的双轮研磨机进行打磨压光,反复操作3~4次,细微边角处用手工镘刀配合施工。
面层完成后,覆盖塑料薄膜和毛毡布覆盖并洒水养护,保持湿润,养护时间不少于7d,当抗压强度达5MPa后,才允许人员在上方走动。
相关文章
在科技浪潮奔涌向前的当下,数码设备迭代日新月异,充电需求也随之水涨船高。传统充电器功率有限、功能单一,已难以满足多设备同时快充且精准掌握充电状态的诉求...
2025-07-27 0
本文信源来自权威报道【新华网】【界面新闻】(详细信源附在文章末尾 。为提升文章可读性,细节可能存在润色,请理智阅读,仅供参考!文|顾年编辑|顾年他是许...
2025-07-27 0
云南网讯(记者 杨苑)7月25日至27日,由昆明市医学会骨科学专科分会、昆明市医学会数字医学专科分会主办,昆明市延安医院、云南中德骨科医院承办的“昆明...
2025-07-27 0
henry 发自 凹非寺量子位 | 公众号 QbitAIAI Coding太火,微软也坐不住了。GitHub放大招,新工具GitHub Spark只需...
2025-07-27 0
实现目的将Kimi K2模型与Claude Code相结合,大幅提升编程体验提示:使用自己的“小号”进行测试,以免被"anthropic"封号。Kim...
2025-07-27 0
2025年部市共建上海国际科技创新中心工作推进会今天(7月27日)在沪举行。上海市委书记陈吉宁,科技部部长阴和俊出席会议并讲话。上海市委副书记、市长龚...
2025-07-27 0
金融界2025年7月26日消息,国家知识产权局信息显示,华为技术有限公司申请一项名为“一种电子组件、电子设备及芯片结构”的专利,公开号CN120376...
2025-07-27 0
发表评论
