1 项目概况

1.1 项目资料

临哈铁路横跨内蒙古自治区、甘肃省、新疆维吾尔自治区,整体呈东西走向。项目东起临哈铁路额济纳站,向西依次经过阿拉善盟额济纳旗、酒泉市肃北蒙古族自治县、哈密市伊州区、新疆生产建设兵团十三师新星市至终点哈密东站(不含),临哈铁路地处祖国北部边疆,是完成“疆煤外运” 战略任务的核心区段,也是支撑国家能源安全的运输保障通道。

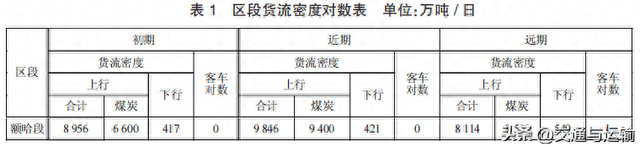

本次选择临哈铁路额济纳至哈密段为研究对象,相关技术资料如表1和表2。

临哈铁路额哈段扩能川地托站方案研究

临哈铁路额哈段扩能川地托站方案研究

受单线铁路点线能力不协调和货物列车旅行速度不高的限制,现状运输能力无法满足客货运输需求,在保障国家能源安全与供应的新形势下,既有线无法实现大运量、高周转的煤炭运输供应需求。结合内蒙古与甘肃省、新疆之间的经济联系和区域合作。

1.2 项目意义

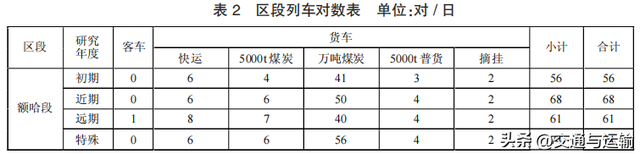

项目承担的主要运输任务:新疆地区与宁夏、两湖一江地区间的煤炭交流;新疆与华北北部、东北等地区间的“大其他”货物交流;京津冀地区中欧班列开行;沿线地方货物交流;以及新疆与华北北部地区间部分普速客运交流,见图1 。

临哈铁路额哈段扩能川地托站方案研究

图 1 本项目所在的区域地理位置

项目作为“京津冀 ~ 西北通道”的组成部分,西部沿边铁路核心区段,临哈铁路额济纳至临河段增建二线正在开展前期研究工作,本项目的建设,能够补齐临哈铁路哈密至额济纳段运输能力不足短板,破除通道运输瓶颈,对完善西部沿边铁路网络,强化京津冀 ~西北铁路通道具有重要作用。

项目作为疆煤外运“北翼”通道的关键段落,如图 1 所示,其建设后,畅通并形成疆煤外运大能力重载铁路通道,充分满足宁夏、内蒙阿拉善、两湖一江等地区疆煤需求,对完善优化疆煤外运“一轴两翼多联”铁路通道布局,打造形成国家能源安全运输通道具有重大作用。

项目的建设,形成了第二条进出疆大能力铁路运输通道,增强了进出疆铁路网的灵活性和韧性,与兰新铁路形成互补,科学统筹煤炭、白货、班列、旅客等多品类客货交流径路,为进出疆客货交流提供更为高效的铁路运输保障。同时本项目建成后,也大幅度提升中欧班列西通道运输服务能力和质量,对提升国际联运通道网络灵活韧性,适应中欧班列运量增长也具有重大意义。

2 川地托站方案研究

借鉴高速铁路和普速铁路易出现的点线能力不协调的问题,防止车站成为限制运输能力的瓶颈,在临哈铁路额济纳至哈密段的基础上,选择川地托站为重点研究对象。

2.1 车站概况

川地托站是临哈铁路的会让站,主要以货运业务为主,安排开行货运列车 3 对,暂未开通客运服务。车站设施相对较为简单,具备基本的铁路运输作业设施,如站台、轨道、信号设备等,以满足货物装卸和列车停靠等需求。

临哈铁路额哈段扩能川地托站方案研究

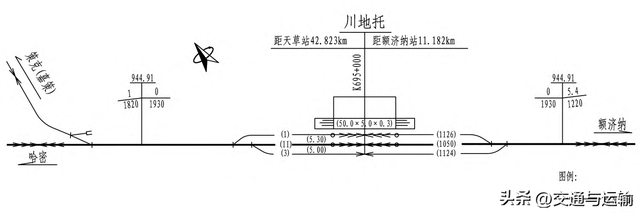

图 2 既有川地托站平面布置示意

如图 2 所示,川地托站中心里程K695+000。既有到发线 3 条(含正线 1 条),有效长满足 1 050 m;既有基本站台 1 座,尺寸为50 × 5 × 0.3 m。嘉策联络线自哈密端接轨。

2.2 车站方案研究

川地托站站位于既有线侧右侧,综合楼距站台侧到发线 11.75 m,根据《铁路房屋建筑设计标准》,“信号设备房屋外缘与最近线路中心线的距离不应小于7 m”,右侧增建二线时还建到发线距综合楼间距仅6.75 m,需对综合楼进行拆除还建。川地托站南端既有线右侧有川吉图库勒烽火台,烽火台保护范围距既有线最小间距 130 m,既有线路穿越烽火台建设控制地带 1.1 km。

结合上述控制因素,研究了站房同侧、站房对侧增建二线 2 个方案,见图3。

临哈铁路额哈段扩能川地托站方案研究

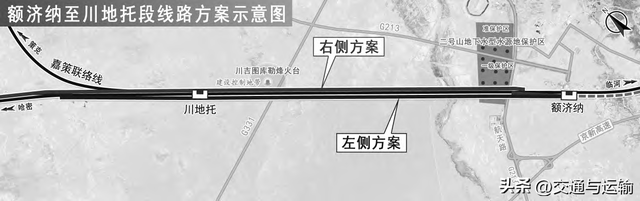

图 3 线路方案示意

2.2.1 站房同侧增建二线

站房同侧增二线方案:本方案需拆除还建川地托站信号楼,改建嘉策联络线。新建线路长度为 14.60 km,其中并行段长度为 11.10 km,绕行长度为 3.50 km,线路换侧 1 次,既有线拨道长度 0.80 km,工程投资 3.30 亿元。

车站改建方案设计:如图 4 所示,新增二线自既有线北侧5 m 线间距引入,既有到发线由50 kg/m 有缝钢轨更换为60 kg/m 无缝钢轨,到发线有效长维持 1 050 m,北侧新增到发线 1 条,车站形成 4 条到发线规模(含正线 2 条)。哈密端咽喉正线间设 1 组小八字渡线,额济纳端咽喉正线间设 1 组单渡线,预留 1 组单渡线。改建嘉策联络线接轨于车站哈密端咽喉于4 道连通,接轨处设安全线 1 条。既有车站综合楼及站台拆除还建。

临哈铁路额哈段扩能川地托站方案研究

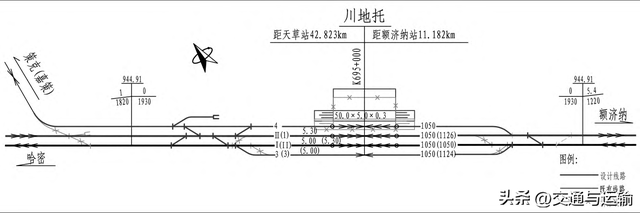

图 4 改建川地托站平面布置示意

车站道路和排水设计:川地托站为增建二线改建车站,改建信号楼场坪后改建同站道路接引至既有通站道路;站内既有无平交道,本次设计无新增平交道工程;站内新增线路若无法利用既有排水系统则新建排水沟,确保新建排水系统与既有排水系统的衔接顺畅。

车站施工过渡设计:施工对既有线运营影响较小的线路,完成路基及轨道工程铺设;拆除站对侧既有3 道线路,新铺60 kg/m 无缝线路;施工站同侧 4 道、改建嘉策联络线工程,利用天窗时间完成道岔拆除、铺设等工程。完成行车站台及信号楼拆除还建;设备调试,确认线路、信号的设备状态正常后,开通线路。

车站环保设计:设计应对沿线各车站新增用地实施绿化。结合工程实际情况,选用耐干旱、耐寒冷、成活率高的当地适生树种,对站区可绿化区域进行绿化,车站按永久用地采用、草相结合的种植方式进行绿化,本段经过的地区冬夏寒暑变化大,气候条件恶劣可以选用一些耐寒、耐旱生长速度快的植物,如落叶乔木:沙枣、新疆杨、旱柳、白蜡等;小乔木:山杏、山桃;灌木:丁香、水蜡球、金叶榆球、连翘、黄刺玫等;小灌木:月季、水蜡、沙地柏等;草坪以混播为主:早熟禾、高羊茅、黑麦草等品种。

2.2.2 站房对侧增建二线

站房对侧增建二线方案:利用既有线路作为重车线,需加固既有小桥涵 11 座,换梁 466 延米。新建线路长度为 14.60 km,其中并行段长度为 11.10 km,绕行长度为 3.50 km,线路换侧 1 次,工程投资 3.36 亿元。

与站房同侧增建二线相比,对侧增建二线方案在车站改建方案设计、道路与排水设计、施工过渡设计和环保设计大同小异,在此不一一赘述。

2.3 车站方案比选

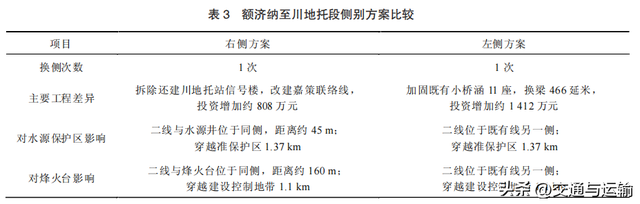

两方案均穿越水源地准保护区和烽火台建设控制地带,均需通过主管部门审批,本次研究暂推荐投资节省的右侧方案,见表3。

临哈铁路额哈段扩能川地托站方案研究

3 结论

按照站房同侧方案改建川地托站,运输组织灵活,投资较为节省,同时可以提升本线近期在路网内功能地位提升的条件。因此,临哈铁路额济纳至哈密段川地托站推荐采用站房同侧方案。


本文转自《科学技术创新》——临哈铁路额哈段扩能川地托站方案研究,作者:江海潮;仅用于学习分享,如涉及侵权,请联系删除!
