金上—湖北±800千伏特高压直流输电工程完成双极低端直流系统调试

抖音快讯 2025年08月28日 20:50 1 admin

极目新闻通讯员 张雨 胡茜婷

“永兴站极Ⅱ直流系统功率1500兆瓦运行正常!”国网湖北直流公司特高压永兴换流站值班长罗敏向调试指挥汇报。8月26日,特高压永兴换流站首次1500兆瓦大负荷运行正常,标志着特高压永兴换流站低端直流系统带电调试圆满完成。

金上—湖北±800千伏特高压直流输电工程完成双极低端直流系统调试

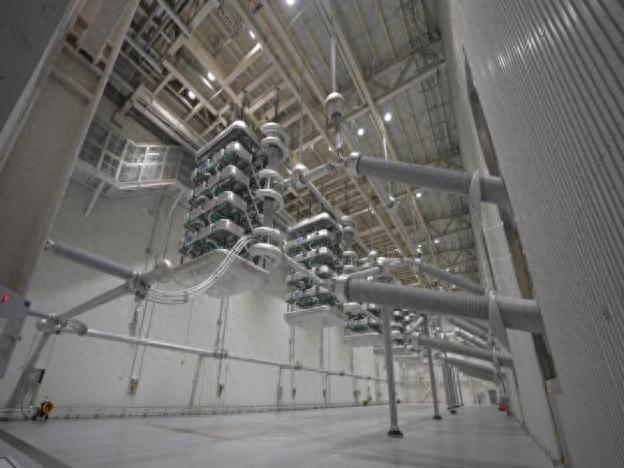

特高压永兴换流站低端阀厅

据介绍,特高压永兴换流站是金上—湖北±800千伏特高压直流输电工程的受端站,该工程是国家“十四五”电力规划重点项目,是推进西部大开发与中部地区崛起的重点工程,途经西藏、四川、重庆、湖北等地。本次低端调试工作包含换流站双极低端直流站系统调试、单极单双换流器系统调试和双极系统调试等5部分,试验项目232项,全面冲刺工程全面投产带电目标。

“7月中旬以来,我们扎实开展双极低端直流系统竣工预验收,确保永兴站双极低端直流系统调试及大负荷试验顺利完成。”特高压永兴换流站站长田忠说。

金上—湖北±800千伏特高压直流输电工程完成双极低端直流系统调试

检修人员黄炳与运维人员彭庭康正在核对直流场避雷器动作次数

在双极低端调试期间,特高压永兴换流站党支部充分发挥战斗堡垒作用,各党员主动作为,以实际行动践行责任与担当。调试现场,党支部设立“党员责任区”,深入分析了“边运行、边调试、边施工”安全风险,采取针对性措施确保运行设备、调试设备、施工设备一、二次回路有效隔离,切实抓好现场带电调试及接管后的安全管理。

金上—湖北±800千伏特高压直流输电工程完成双极低端直流系统调试

运维人员陈喆、王俊正在对调试设备进行参数抄录及巡视

据了解,本次双极低端直流系统调试从8月1日开始,国网湖北直流公司特高压永兴换流站43名运维检修人员以白天黑夜两班倒24小时不间断的形式攻坚奋战,准确无误执行650张操作票,圆满完成双极低端直流系统调试工作。金上—湖北±800千伏特高压直流输电工程预计今年底投运,届时可将金沙江上游的400亿千瓦时水电直供湖北负荷中心,减少二氧化碳排放约3400万吨。

(来源:极目新闻)
