大家好,欢迎收看944期睡前消息。请静静介绍话题。
7月19日,国务院宣布组建中国雅江集团有限公司。当天,中国总理在西藏林芝市举行了雅鲁藏布江下游工程开工仪式。
现在的公开信息显示,雅下工程主要采取截弯取直、隧洞引水的开发方式,计划建设5座梯级电站,总投资约1.2万亿元。督工你怎么看待这个打穿喜马拉雅山脉的工程?
一般来说,在重大工程项目开工之前,主管部门会投资一个形式类似,但体量小得多的先导项目,验证技术可行性,也锻炼队伍。比如说,在三峡工程之前,中国在70年代初就确定要用葛洲坝来验证长江截流和大型船闸技术。1991年葛洲坝工程通过国家验收,1992年全国人大才形成决议,以2/3的赞同票,决定建设三峡工程。
三峡工程总投资900亿人民币,考虑到这些年的货币贬值,相当于现在七八千亿。雅鲁藏布江转弯电站投资1.2万亿,比三峡工程投资更大,肯定也会有自己的先导项目。具体来说,主要是雅砻江锦屏二期引水电站。

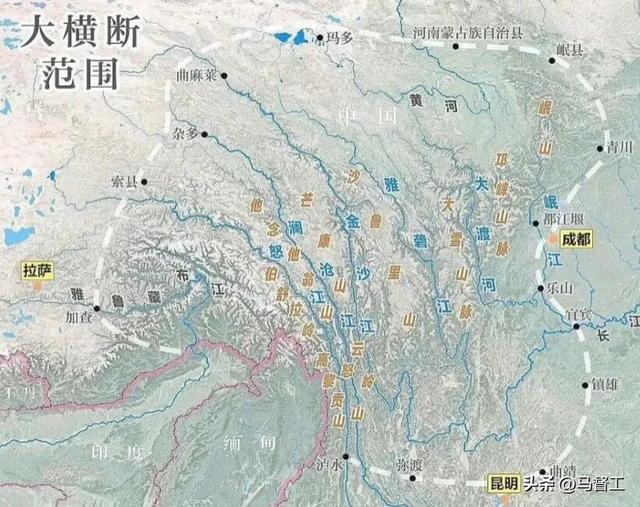

在全国地图上,可以看到,雅砻江中部有一个迂回大转弯,之前的名字是“大河湾”。雅砻江干流进入弯道和离开弯道的断面距离不到20公里,河道在自然状态下要绕150公里才转回来,形成300多米的落差。如果在弯道的山脉上打一个洞,就可以把300多米的落差集中到十几公里的隧道内部,制造急促的水流,用于发电。
从2007年开始,中国在弯道间距最小的地方,钻了几条17公里的隧道,让水流在2000多米厚的岩层下穿过,形成了一个发电量相当于三峡工程1/4的电站。
2012年,在消耗400亿投资之后,锦屏二期项目开始发电,证明了穿透山脉造电站的可行性。现在回溯各种旧闻,应该就在大致相同的时间,有关部门也开始研究雅鲁藏布江转弯电站的可行性。
所以,现在我也可以看着锦屏二期这个先导试验项目,利用有限的流体力学知识,分析关于雅鲁藏布江电站的传闻。

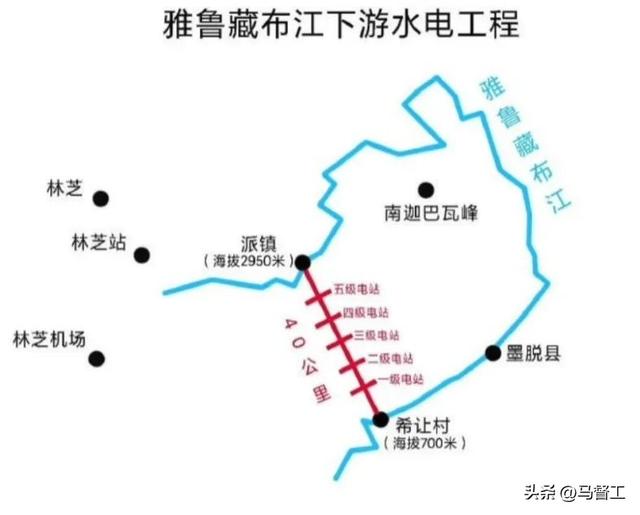

首先,网上广泛流传的说明图,把5个发电站都画在直线的隧道内部,让水流像坐滑梯一样,穿过40多公里的隧道。每隔10公里左右,水流就会经过一个发电机组,把动能转化成电能。
这一类示意图肯定是错的,因为这要求水流在整条隧道内部以大致均匀的速度流动,完全不理解“梯级电站”的“梯”是什么意思。
快速流动的水,无论是和洞壁摩擦,还是自己相互摩擦,都会损失大量能量。浪费能量的功率,和流速的平方大致成正比,和隧道长度也成正比。如果隧道长度无法改变,那就要想办法降低水流在隧道大多数段落的速度,只在发电机附近才加速。
另外,如果每10公里就均匀分布几百米的落差,在每个段落的终点附近,隧道内都会积累巨大的压力,形成大多数项目很少见的高压隧洞,产生工程风险,比如说导致岩石破碎。所以,正确的做法是在大多数段落使用接近于水平的隧道,让水流缓慢流到发电机附近。然后再用接近于垂直的竖井利用落差,加速水流用于发电,再进入下一个平缓的隧道。

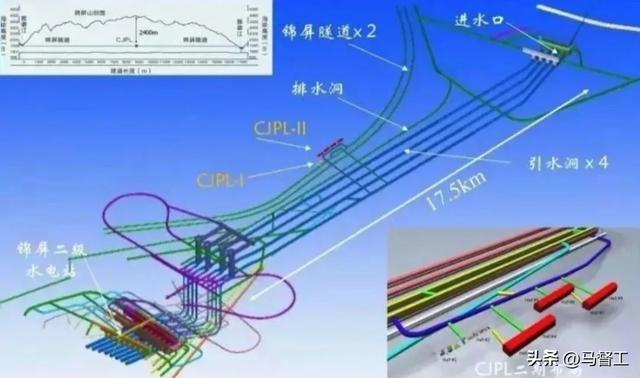

我们可以看锦屏二级电站的三维示意图,可以看到,四条蓝色的主要引水隧道,在大多数段落都是接近于水平的。几百米的落差,集中在隧道终点的竖井附近,形成高速水流用来发电。粗略理解,就是人工制造了一个瀑布用来发电。
为了承受竖井附近的高压和高流速,岩石隧道到了终点附近就要换成大尺度的钢管,引导高速水流进入发电机。
雅鲁藏布江2000多米的落差太大了,如果集中到一个瀑布,钢管受不了,发电机也受不了。所以所谓“梯级”电站,意思是“楼梯”式电站。隔10公里左右,设一处几百米的瀑布。平缓的引水隧道和瀑布共同构成了“楼梯”。
某些媒体理解了“梯级”的意思,为此制作了第二种典型示意图。
这种图正确表达了“平洞引水、竖井发电”的概念。但认为5个地下瀑布完全埋在山脉内部。这明显不合常理,因为在增加了施工难度,没有留出缓冲池的空间。
几十公里的隧道,5组大型发电机,不可能完全做到100%正常运行,必然会经常有某段隧道需要维护,某个发电机需要停机检修。如果所有发电机和隧道简单地串联布置,任何一段检修都会影响上游放水,也影响下游的水量,导致整个机组不能正常工作。
正常来说,梯级电站要设置备用机组,引水支洞,以及最重要的缓冲调节池。避免一处小问题,导致整个电站停工。缓冲调节池的容量,至少要满足下游电站半小时左右的用水量,规模达到几百万立方米。如果完全设置在地下,就是要在山脉底部挖一个边长200米左右的立方体空间。
从岩土力学来说,在地下挖一个直径几米到十几米的隧道,可以充分利用岩石内部的应力重分布,总体上是稳定的,甚至可能越深越稳定。唐山大地震的时候,地面居民的死亡率是1/5,地下矿工的死亡率只有千分之一,差了200倍,证明地下的狭长空间比地面建筑更安全。
但是,要在地下挖更大尺度的空间,完全是另一回事,跨度25米的桥只能算小桥,但是跨度25米的地下空间,算是大跨度空间。到了百米的尺度,岩石已经开始表现出流体性质,至少要考虑弹性、塑性,在高压之下随时可以像饼干一样破碎。矿山常用的“崩落采矿法”,就是在几十米到上百米的尺度内,炸出比较大的地下空间,等着上面的岩石自然掉下来。
从自然结构来看,张家界天门山那个大洞,跨度只有57米。越南的韩松洞号称世界最大地下洞穴,最大跨度150米,大多数地方只有80米宽。广西乐业县的仙人桥175米,已经是世界最大的天生桥,这就是自然环境筛选的岩石安全跨度限制。
所以,在几千米的岩石下面开挖直径一二百米的水池,还要承受快速进出的水流,既超出当前的施工能力,也不能保证抗震安全。每个梯级之间的缓冲池最好是放到地面,至少也应该是接近地表的空间,可以露天开挖,露天维护。
这说明,雅鲁藏布江转弯电站的隧道,不应该是几十公里的连续隧道,每个梯级之间,至少设置一处半开放的空间。这就需要充分利用山脉之间的山谷地形,建造敞开蓄水池或者是半敞开的深井蓄水池。
进一步研究雅鲁藏布江电站附近的地形,可以发现,为了充分利用山脉之间的山谷空间,5座梯级电站,可能要包括两个地表水坝电站,另外3个才是类似于锦屏2级工厂的地下隧道引水电站。
这些电站的具体位置现在确定了吗?

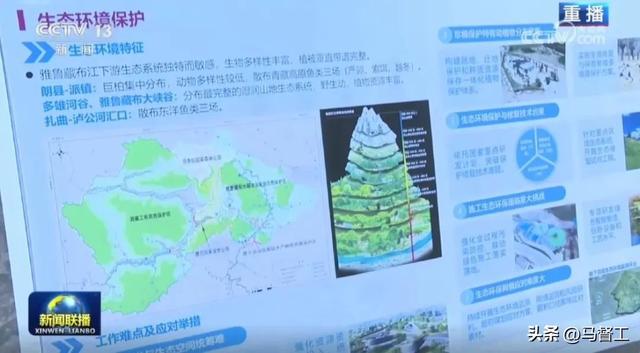

7月19日举行的开工仪式,地点是在林芝市米林水电站坝址,这说明米林水电站也是雅下工程的一部分。当晚的新闻联播公开了雅下工程生态环境保护地图,放大后,可以明确看到,工程包括三个地上水坝。对应到卫星图上,就能大致确认雅下工程的总体规划布局。
具体来说,工程在派镇设置拦河坝抬升水位,向隧洞引水。为确保隧洞引水稳定,先要在上游建设一个远离隧道的米林水电站,以季度甚至是年度为周期,控制水量。在工程出口方向,水流离开电站汇入下游的时候,为了减轻水流对河床的冲刷、稳定下游水位,也为了避免包含气泡的水流倒灌,在高速冲击下摧毁发电机,还要设置一座尾水坝,兼顾发电。
结合开工仪式现场照片,很容易确认米林水电站选址,顺便也证明了雅鲁藏布江项目的规划时间。

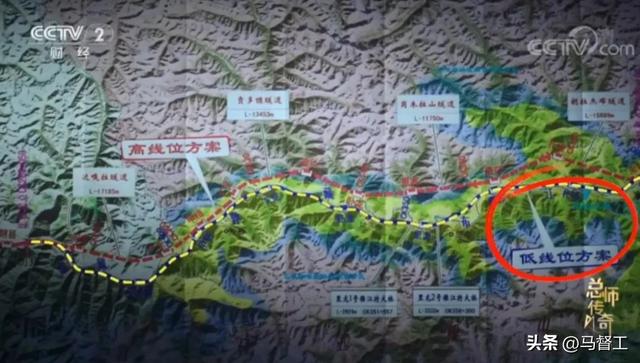

2022年,央视发布纪录片,介绍了拉萨到林芝铁路幕后的故事。从地图上可以看到,拉萨到正东方向的林芝的公路,分成南北线。北线就是318国道和拉林高速公路,走墨竹工卡方向,沿着两条雅鲁藏布江的支流河谷前进,是传统上的主要通道。南线是306省道,沿着雅鲁藏布江干流前进,是次要方向。
拉林铁路主动选择了投资更大的南线方案,临近雅鲁藏布江,很可能是考虑到了未来要在雅鲁藏布江转弯处有大工程,哪怕迂回一点路程,也要尽早把米林和现在的隧道入口接入铁路网。
同时,纪录片明确提到,工程师在制订桥梁方案的时候,受到了雅下工程的影响:
“有关部门准备在下游水域修建一座水坝,这座水坝计划最大蓄水量约160亿立方米,蓄水深度大约150米。依照现有的拉林铁路设计方案,线路将与水坝蓄水区发生重合”
拉林铁路在2012年确定基本走向,这里考虑的150米水库,显然就是米林水电站。前面提到,雅砻江的锦屏二级电站开始发电,证明了跨山脉引水的可行性,时间也是2012年。所以,雅鲁藏布江下游工程,十几年前就已经在积极策划了。
结合下游地势,也很容易确认派镇拦河坝与隧洞引水口的大致位置。有人回顾卫星地图发现,早在两年前,引水口附近就出现了施工牌和隧洞。只是这个洞口规模较小,多半不是正式的引水洞,而是为施工准备的一条临时便道,或者是为了确定深层地质结构开挖的探洞。
锦屏二级电站虽然可以看做雅鲁藏布江项目的先导实验,但从投资来看,一个400亿,一个1.2万亿,规模差了几十倍。所以,还要有其他的项目做补充验证,才能确信工程可行性。从锦屏二级电站到现在,十几年间还有湖北秭归抽水蓄能电站,四川盐源白乌抽水蓄能电站,以及西藏昌都的扎拉水电站。
这几座电站的共同特征,是水流落差大,冲击力强,单机发电量大。
今年7月21日,雅鲁藏布江项目开工的第二天,湖北省水利厅批复了秭归抽蓄电站的取水许可申请。文件明确提到:秭归抽蓄电站,承担开展“超高水头大容量冲击式机组真机试验任务”。从高度看,秭归抽蓄电站装机水头905米,和雅鲁藏布项目的2000多米相对接近。从单机发电量看,秭归项目采用了2台80万千瓦冲击发电机组,也破了国内纪录。
当前国内最大的冲击式水轮机转轮,是扎拉水电站的50万千瓦机组,今年7月初刚交付第一台。湖北秭归抽蓄电站,要进一步用80万千瓦机组,而且明确说是承担试验任务,可以推测,这就是雅鲁藏布江项目的单机容量下限。

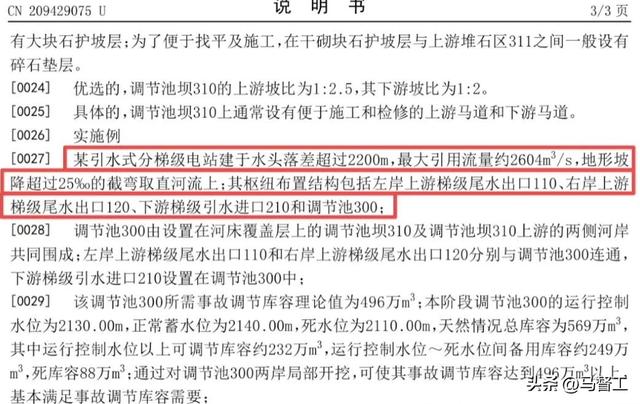

2018年,中国电建成都勘测院申请了一项专利:“用于引水式分梯级电站的枢纽布置结构”。专利对应的梯级电站,水头落差超过2200米,全世界唯一对应的项目就是雅鲁藏布江工程。这应该不是怕别人抄袭,而是为了招投标程序设置的防御性专利,可以看做公开的工程信息。按照专利介绍,梯级电站最大引用流量每秒2604立方米,这可以帮助我们理解工程规模。
每秒2604立方米的水,2200米落差,按中学物理知识计算,全部可用功率是5620万千瓦。大型冲击式水轮机组的平均发电效率估算为92%,实际发电功率大约是5100万千瓦。
这只是地下隧道引水的发电量,上游米林水电站与下游尾水坝水电站,还有两级发电机,加起来应该是接近6000万千瓦。当然最大值不是平均值,在上下游调蓄功能保证下,全年的平均功率应该在4000万千瓦以上,相当于4到5个三峡工程。一个项目就能供应一个直辖市或者半个中等省份的用电。当然为了保证维修替换,以及应付最大流量,实际的装机容量可能会达到8000万千瓦。
从中国电建的专利说明来看,每一级地下电站的最大水头是800米,要三个梯级用完2200多米的落差,这符合前面的推断,5梯级电站,三个梯级在地下,2个梯级在地面。每一个地下梯级都要尽量利用山谷空间,建造半开放的调节池,也保持和地面的联系。
督工你前面提到,锦屏二级电站的发电量达到了三峡工程的四分之一。雅鲁藏布江项目预计相当于4到5个三峡工程,两者差了十几倍到20倍。
从公开信息看,锦屏二级电站的总投资约400亿,雅鲁藏布江项目是1.2万亿,差了30倍。这么看,雅鲁藏布江项目的性价比似乎差了一点?
锦屏2期项目已经过去十几年了,这些年的物价涨幅就不小。另外,雅鲁藏布江项目确实要多花钱,因为隧道总长度是锦屏2期的几倍,需要开挖很多1公里左右的竖井,把设备放下去平行施工,才能保证工期。
这些机械和材料,大多数要从西藏之外运进来,从拉萨绕过来的拉林铁路未必够用,为此可能要专门再修一条铁路和货运公路。
最后,西藏本地没有什么重大的用电项目,所有的电力,都要翻山越岭运出去,至少到达成都平原,才能有销售市场。为此翻越几条山脉建设高压电线和变电站,也是惊人的投资。
各方面投资加起来,1.2万亿可能还是一个比较保守的估计。选在2025年开工,一部分目标可能是刺激经济。
但是,稳定发电的大型水电站,再加上配套的蓄水能力,经济效益并不限于自身的电力价格。一旦拥有2200多米的落差,上游水库的水,就是中国最优质的电池,可以随时增减发电量,平衡整个中国的电力供应,让波动的低质量电力,变成稳定的高质量能源。
从林芝向北,750公里外是青海的格尔木和海西州,未来中国最大的光伏发电基地;再往北400公里,是瓜州戈壁和新疆星星峡,中国最好的风电基地。这些地方的电力,优势是便宜,几乎无限供应;缺点就是波动大,随时会因为天气产生低谷。所以,一个雅鲁藏布江电站,可以和类似经度上的风电和光电做配合,产生几倍的溢出效应。这是雅鲁藏布江电站未来最大的价值。
感谢大家收看,944期睡前消息到此结束,我们周五再见!
相关文章
当格力董明珠还在微博上为“谁是老二”跟小米高管互怼时,家电圈真正该连夜开会的,可能是美的、海尔的老板们——因为小米财报里那个“智能大家电收入暴涨66....
2025-08-28 0
当北京海淀灵初智能的工程师钟伊凡看着机器人Psi V1自己拆开Jetson Thor的包装时,整个中国机器人圈的开发者群里已经炸开了锅。不是因为这台机...
2025-08-28 0
现在人们打棋牌麻将谁不想赢?手机微乐麻将必赢神器但是手机棋牌麻将是这么好赢的吗?在手机上打棋牌麻将想赢,不仅需要运气,也需要技巧。掌握的棋牌麻将技巧就...
2025-08-28 0
现在,游戏的最高配置,不是多贵的显卡、多强的主机、多炫的大屏幕,而是陪你一起玩游戏的AI伙伴。心影随形成立于2023年4月,是人工智能C端应用领域的领...
2025-08-28 0
【来源:荆州市教育局_教育动态】8月20日,中国科学院、中国工程院公布2025年院士增选有效候选人名单,中国科学院院士增选有效候选人639人,中国工程...
2025-08-28 0
国务院印发《关于深入实施“人工智能+”行动的意见》,为我们描绘了一幅未来十年智能经济和智能社会的发展蓝图。这份规划不仅关乎国家战略,更与我们每个人的工...
2025-08-28 0
发表评论
