钱塘江口绍兴段的海塘安澜工程

游戏天地 2025年08月25日 10:06 1 admin


钱塘江口绍兴段的海塘安澜工程

钱塘江口绍兴段的海塘安澜工程

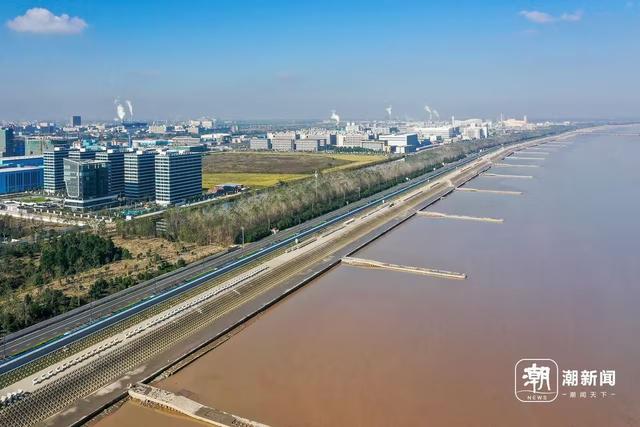

钱塘江口绍兴段的海塘安澜工程是浙江省“海塘安澜千亿工程”的重要组成部分,旨在将海塘防潮标准从100年一遇提升至300年一遇,并融合生态、文旅等功能。以下是绍兴段各区域的工程概况及进展:


️ 一、工程分区与建设内容

1. 市本级(曹娥江大闸段)

  • 范围:曹娥江河口段,全长2.36公里(含大闸枢纽及两侧连接段)。
  • 核心措施: 提标加固曹娥江大闸及左岸盘头; 新建护塘河护岸、鱼道进口,改造九七丘堤景观绿化。
  • 投资与工期:总投资5.62亿元,工期36个月(2023年可研获批,2025年建设中)。

2. 越城区段

  • 范围:钱塘江尖山河湾南岸、曹娥江口门右岸,全长2.71公里(含九四丘北堤、世纪新丘北堤)。
  • 核心措施: 提标加固海塘及二号闸,新建丁坝10座; 新建绿道2.18公里、文化节点1处、便民服务中心2处,修复生态面积6.73万平方米。
  • 进展:2025年1月完成Ⅱ标招标(中标价2.8亿元),工期720天。

3. 柯桥区段

  • 范围:曹娥江口门左岸,全长5.85公里。
  • 核心措施: 提标加固海塘及滨海排涝闸,新建丁坝14座; 改造生态节点2.2万平方米,新建观潮驿站1座、绿道5.85公里。
  • 进展:2022年8月开工,累计完成投资1.8亿元(2022年),计划2024年12月完工。

4. 上虞区段

  • 范围:嘉绍大桥以东至余姚市界,全长13.52公里(含新建港区段3.2公里)。
  • 核心措施:全线提标至300年一遇,加固堤防并优化排涝能力。
  • 投资与工期:总投资21.6亿元,2022年11月开工,计划2026年3月完工。

二、工程目标与功能整合

维度

核心目标

典型案例

安全提升

防御标准从100年一遇→300年一遇,保护萧绍平原300万人口及杭深铁路等基础设施

柯桥区丁坝加固抵御涌潮冲刷

生态修复

沿塘生态修复超15万平方米,种植耐盐碱植被,恢复湿地功能

越城区修复6.73万㎡生态区,柯桥区改造护塘河

文旅融合

绿道网络+文化节点(驿站、观潮平台),打造“海塘·潮文化”

柯桥区海塘文化公园二期、观潮驿站

智慧管理

植入AI监测、物联网设备,实现海塘运维数字化

越城区Ⅱ标含智慧化海塘建设


⏳ 三、当前进展(截至2025年8月)

  1. 柯桥区:主体工程收尾,丁坝及绿道基本完工,2024年底全面竣工。
  2. 越城区:Ⅱ标段施工中(安徽水安集团承建),预计2026年完工。
  3. 上虞区:全线推进提标加固,完成投资超30%。
  4. 市本级:曹娥江大闸段初步设计阶段,计划2025年开工。

四、创新亮点

  1. 丁坝技术革新:柯桥区新建14座丁坝缓解涌潮冲刷,采用抛石+生态护坡增强稳定性。
  2. 生态与经济协同: 越城区结合绿道开发休闲文旅,预计提升沿线土地价值; 柯桥区“海塘文化公园”带动乡村旅游。
  3. 跨区域联防:与杭州萧山区协同治理尖山河湾,共享水文数据与应急调度系统。

总结

绍兴段海塘安澜工程通过 “安全提标(300年一遇)+生态修复(湿地/绿道)+文旅赋能(文化节点)” 的三维模式,重构钱塘江口防灾与生态屏障。其核心价值在于:

  • 全域防护:24.5公里海塘分段提标,筑牢萧绍平原安全底线;
  • 技术引领:丁坝抗冲、智慧运维破解强涌潮难题;
  • 长效共赢:绿道与经济带融合,推动“工程运维→产业反哺”闭环。
    未来需关注曹娥江大闸段开工进度及生态修复成效,确保2025年规划全面落地 ️。
