第13次考察,要求强化改革推进工程建设|李鹏与三峡工程(16a)

抖音快讯 2025年08月14日 12:21 1 admin
第13次考察,要求强化改革推进工程建设|李鹏与三峡工程(16a)

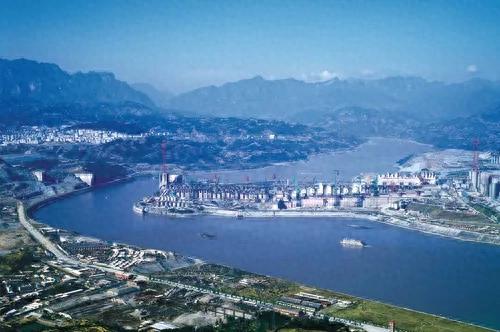

2000年三峡大坝容貌

2000年11月12日,风和日丽,李鹏携夫人第13次考察三峡工程。

上午9时许,李鹏一行驱车来到75米平台,葛洲坝集团总经理孙玉才、长江委总监理杨浦生等作陪,察看泄洪坝段现场。

放眼望去,工地施工异常繁忙,却秩序井然。6台高耸的塔带机,宛如空中飞龙,将合格的混凝土源源不断地注入仓位,传统的塔吊和缆机等浇筑设备都在满负荷运转。眼热动情,李鹏从秘书邱勇手中拿过摄像机,不停地拍摄起来。

第13次考察,要求强化改革推进工程建设|李鹏与三峡工程(16a)

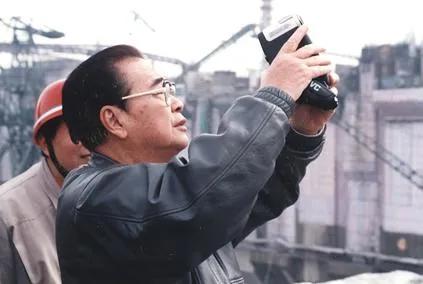

拍摄施工现场

接着,李鹏满面笑容地来到左岸电站厂房一号安装间,顺盘梯下到二号安装间,手扶栏杆一眼望去,左岸1—5号机的水轮机蜗壳如五头雄狮盘踞在厂房机坑。

中国三峡总公司总经理陆佑楣、副总经理贺恭向委员长汇报工程进展情况和施工质量。当陆佑楣介绍“三七八”联总总经理杨南安时,李鹏说:“我认识,三七八,八局是干乌江渡的,七局是干铜街子的,三局是干安康的,三七八是个不错的队伍,工程进度搞得很快,质量搞得好,主厂房轮廓基本形成,工程施工变化很大”。

说罢,兴致勃勃地举起数码照相机拍摄整个施工现场。

李鹏和夫人刚出一号安装间,见一群工人等在那里,就热情招手:“你们都过来!”

第13次考察,要求强化改革推进工程建设|李鹏与三峡工程(16a)

招呼干活工人\: “你们都过来!”

工人们兴奋地向委员长拥过来。李鹏握住一位年轻人任正华的手,拍着他的肩膀亲切地问:“你是哪个单位的?”

“我是三七八的。”

听小伙子口音,李鹏问:“你是四川的?”

任正华笑答:“我是水电七局的。”

李鹏略有所思:“哦,铜街子,铜街子……我知道你们,干得不错!”

顾不上下坡过坎、攀梯登高的劳累,下午3时许,李鹏一行又来到永久船闸六闸首桥上。面对望不到头、气势如巨龙的闸室和错落有致的排排吊车,他心中十分喜悦。

望着六闸首北线徐徐升起、重达60余吨的第二节人字门,李鹏询问吊车的性能怎么样?是哪个国家产的?还详细了解了人字门的焊接、安装、质量保证等情况。当第二节人字门缓缓落入闸室,他和夫人高兴地招呼:“戴安全帽的同志过来,我们一起合个影。”

掌声里告别后,李鹏又驱车驶向永久船闸上游。4时左右,沿北闸边墙道路爬高直至1号闸首,与武警水电部队政委张去北、现场总指挥周光奉见面,并视察1号闸,眺望上游的远景。尔后过西陵大桥,到坝上185米平台,查看地下厂房6个引水洞的施工情况。

11月13日上午9时半,李鹏在三峡调度中心听汇报。有关设计施工单位,湖北、重庆市负责人和北京同行人员都参加了会议。

第13次考察,要求强化改革推进工程建设|李鹏与三峡工程(16a)

亲切会见建设者

汇报会由陆佑楣主讲,主要内容:本年大坝混凝土浇筑可超过540万立方米。

“9·3”塔带机事故只影响少浇20万立方米,没造成大的影响。从1993年至2000年10月,三峡工程共完成动态投资563亿元,其中工程279亿元,水库移民215亿元,贷款利息支付69亿元。到2009年全部竣工,动态投资可控制在1800亿元之内。

第13次考察,要求强化改革推进工程建设|李鹏与三峡工程(16a)

目前的形象进度:

左岸非溢流坝段,已达到高程150~182米。

左岸厂房坝段达到153~174米。

左岸导墙坝段达到96米。

泄洪坝段平均高程达到90米。

左岸电站厂房1 、2 、4 、5 号机组蜗壳已全部完成,3号机组正在焊接。一期1~7号机组厂房边墙已到顶。

永久船闸已开挖完毕,正在进行衬砌边墙,其中一号闸首(上游)达到185米高程,末端6号闸尾达到96.42米高程。

整个工程混凝土总量为2800万立方米,已完成1500万立方米,占53%,2001年任务为440万立方米,到高程150米以上就不再使用塔带机。全部金属结构为28万吨,土石方开挖为2亿立方米,已全部完成。

听完汇报,李鹏高兴地说:三峡工程建设一年一个样。现在,大坝已初具规模,可以确保完成预定的施工计划。从形象进度和各方面来看,三峡建设取得的成绩令人振奋。在工程建设中采取了现代化的施工方式,采用了世界最先进的设备,这保证了工程进度。同时,三峡工程初步建立的监理制度和施工体系,使工程进展井然有序,工程质量也得到了保证。

第13次考察,要求强化改革推进工程建设|李鹏与三峡工程(16a)

在施工现场与陆佑楣亲切交谈

李鹏强调:要以改革的精神搞好工程建设。他说,三峡施工任务将更加艰巨,工程的难度也越来越大,技术要求更是越来越高。在此期间,要完成金属结构和机电设备安装,要实现水库初期蓄水、首批机组发电和永久船闸开始通航,因此,要树立质量第一的观念。在这样大的工程建设中,不可能不出现质量问题,要敢于面对困难,在保证质量的同时保证工程如期完工。
