成眉线,迎来重大进展

抖音热门 2025年07月27日 10:25 1 admin

7月26日早晨8时28分

岷江中心

最后一车混凝土

缓缓注入岷江特大桥主跨合龙段

“合龙完成!”

随着对讲机里传来监测组的确认声

市域(郊)铁路成都至眉山线控制性工程

岷江特大桥主跨顺利合龙

成眉线建设将迈入冲刺阶段

成眉线,迎来重大进展

实现主跨合龙后的岷江特大桥

768米大桥的“关键2米”

毫米级精度铸就“钢铁巨龙”

岷江特大桥全长768米,其中横跨岷江的主跨达198米,宛如一条钢铁巨龙凌空飞跃。主跨合龙,是将两侧悬臂梁段通过混凝土浇筑连接成整体的关键步骤,这短短2米的合龙段却决定着整座大桥的“生命线”。

据成眉轨道公司工作人员黄铁介绍,合龙前48小时,大桥必须先进行一场“精密手术”——顶推作业。用2台500吨级千斤顶耗时近2小时,将两侧桥面分别精准顶开23.1毫米和25.4毫米。黄铁解释:“这个距离一定得确保准确,我们通过混凝土收缩系数计算得出,这些‘预留空间’正好能抵消凝固后的收缩量。”

成眉线,迎来重大进展

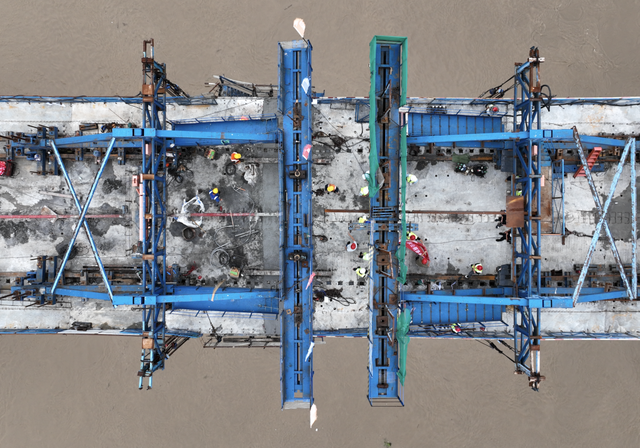

顶推作业施工现场

黄铁介绍:“为了保障顶推精度,我们建立了三重监测体系,高空监测组在桥上负责监测合龙口变化,基础监测组在地面确保桥梁主墩稳定,智能监测中心则通过650个传感器实时监控全桥状态,最大程度确保顶推时桥梁安全稳定。”

4小时连续浇筑

“人机对话”守护大桥生命体征

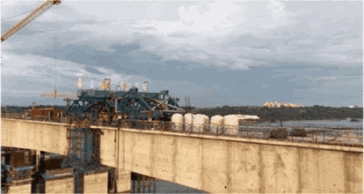

26日凌晨4时20分,大桥主跨合龙作业正式开始。31立方、重达80吨的混凝土需通过泵车垂直泵送40米,再水平推送90多米,抵达合龙口,整个过程必须连续4小时匀速浇筑。

监控中心工程师李法永紧盯着泵送压力表:“长距离的泵送要求精准控制压力。压力太小会导致混凝土在输送过程中凝固,压力过大又会损害管道造成浇筑停滞。”

随着混凝土不断注入,监测中心电子屏实时显示着大桥的受力体系变化,黄铁说:“真正的‘精准合龙’是靠人机协同磨出来的。浇筑过程中,测量组也会实时进行人工测量,与智能系统数据进行交叉验证。”

成眉线,迎来重大进展

2米合龙段已浇筑完毕

这样的“人机对话”持续了整整4个小时,最终在保证大桥“生命体征”安全稳定的情况下,实现了主跨精准合龙。

7月26日早晨8时28分,合龙顺利完成。随着主跨的成功合龙,岷江特大桥完成了最关键的工程,下一步,施工团队将全力推进剩余边跨合龙,预计8月中旬将实现全桥贯通。

截至目前,成眉线已有9座车站主体结构封顶,9台盾构机已累计掘进16700余米,占总体的87%。

市域(郊)铁路成都至眉山线起自成都轨道交通19号线红莲站,止于眉山市东坡区眉山东站。线路全长59公里,其中地下段长10公里,高架段长46公里,路基段长3公里。全线共设置车站13座,其中地下站5座,高架站8座;设煎茶车辆段1座和眉山北停车场1座;设主变电所2座。
