位于肇庆市
广宁县五和镇的
“超级充电宝”项目有新进展了!
据了解,肇庆浪江抽水蓄能电站是粤港澳大湾区首个变速抽水蓄能机组工程,总投资高达86亿元,总装机容量120万千瓦,年设计发电量13.5亿千瓦时,将安装4台30万千瓦机组,其中1台机组为中国自主研发的可变速机组。

△肇庆浪江抽水蓄能电站上库全景图
近日,位于五和镇的肇庆浪江抽水蓄能电站建设取得重大突破,其核心工程——总深达536米的超深大直径引水竖井滑模衬砌混凝土施工圆满完成,标志着电站引水系统实现结构性稳固,为工程投产发电奠定坚实基础。
一起来看看详细的进展吧。
01
超深引水竖井混凝土衬砌施工完成

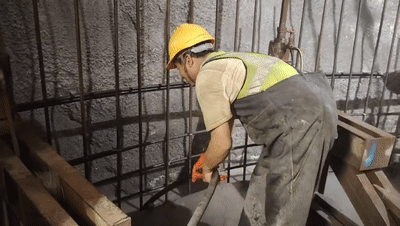

坐升降机来到地下536米深的引水竖井施工现场,施工人员有条不紊地忙碌着,有的拿着撬棍,有的拿着等离子切割机进行拆模,为下阶段的灌浆施工做足准备。
据施工现场负责人介绍,
为按时按质完成
引水竖井滑模衬砌混凝土施工,
每天都会保持近50名工作人员
实行“三班倒”工作制连续作业。
肇庆浪江抽水蓄能电站
引水系统采用一级竖井布置,
同时将引水调压井与引水竖井相结合,
使传统的“调压井+竖井”
两条变为一条同轴深竖井,
是肇庆浪江抽蓄项目的关键控制性
和标志性土建工程。
2024年5月,同轴深竖井的调压井段开工,同年6月开挖支护完成;竖井段2024年7月开工,同年12月开挖支护完成,实现竖井整体贯通;引水竖井于今年4月完成与其他水道的连接部位浇筑正式启动衬砌施工,6月混凝土施工完成,预排工期100天,实际用时70天,比计划工期提前了一个月,达到国内同行业超深竖井滑模衬砌的先进水平。

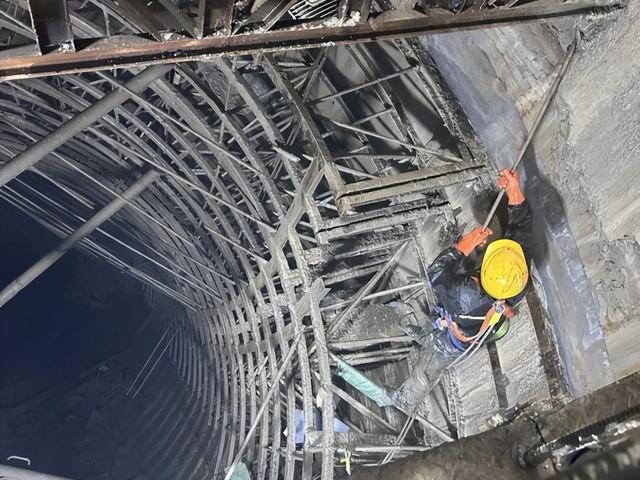

△深度达536米的同轴深竖井

△超深竖井升降吊机
现场施工负责人 张学超

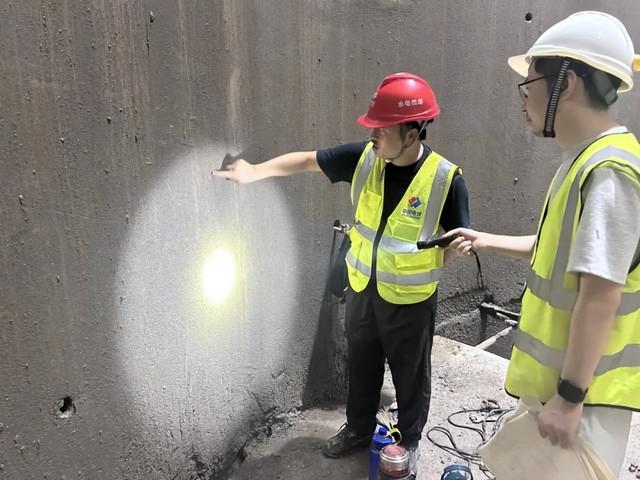

在超深竖井里,最大的难题是混凝土衬砌的时候,物料和人员的垂直运输入井方式,混凝土入仓的时候会发生骨料离析,这样对混凝土质量没有保证。还有一个难题就是施工中可能会出现集中出水情况,在井里我们增加了一些排水措施,保证井下工作面干燥。
据了解,该电站引水竖井
为国内水电工程领域最深的大直径竖井。
在深埋岩层中开凿如此巨型竖井,
将面临高地应力岩爆、
复杂涌水、精准贯通等复杂难题。
南网储能公司肇庆浪江抽蓄项目部通过深入研究改进引水竖井的设计施工方案,巧妙地将75米高的引水调压井与461米高的引水竖井同轴结合布置,使原本的两条竖井合二为一,创新采用国内首创的正反井结合法进行开挖支护作业,综合效率较传统手风钻施工提高60%以上。
面对一系列挑战,
项目建设团队创新
将特制超深竖井专用液压滑模系统
与矿用竖井提升系统高效配合,
集成了模板提升、混凝土浇筑、振捣、
养护等多功能于一体,
实现了高效连续衬砌。
这一技术有效减少了施工缝的数量,
极大提高了竖井混凝土结构的整体性。
肇庆项目引水竖井衬砌的顺利完成,实现了项目在国内的两个首次:首次完成了500米级大直径超深竖井正反井结合开挖及衬砌结构施工,实现矿用成套先进工法设备在抽水蓄能工程的首次成功应用。
南网储能建管公司工程师 郑治之
目前,土建工程已经进入到最后冲刺阶段,处于混凝土施工向灌浆作业转序的一个过程,电站预计明年机组投产发电。我们总装机容量是120万千瓦,预计年发电量13.5亿千瓦时。
02
4号机组座环蜗壳吊装圆满完成
近日,
广东肇庆浪江抽水蓄能电站
4号机组座环蜗壳也取得了重大性进展,

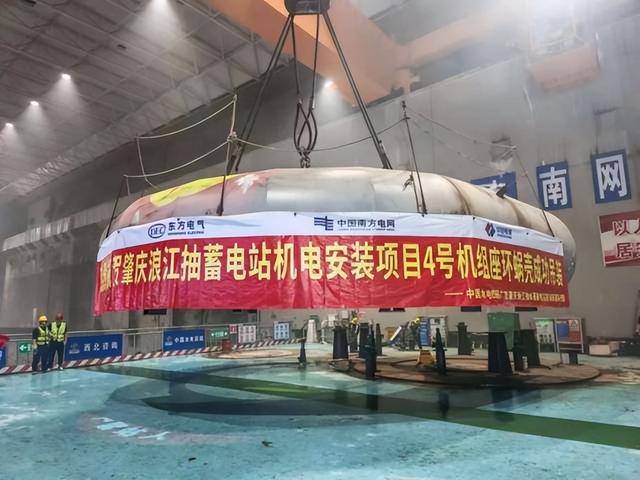

精准吊入4号机坑预定位置,
标志着电站4台机组的座环蜗壳组装
与吊装工作均已圆满完成,
为后续施工奠定了坚实基础。
肇庆抽水蓄能电站是粤港澳大湾区首个变速抽水蓄能电站,电站安装4台单机容量30万千瓦的可逆式水泵水轮机/发电电动机,其中4号机组为可变速机组。
4号机组座环蜗壳最大外径11.4米,起吊重量约110吨,作为机电安装过程中吊装尺寸最大的设备,是抽蓄电站埋设的重要过流部件之一,更是机组引水、排水和承压的重要部件,其安装质量直接影响机组的运行效率与稳定性,对安装精度和焊接质量要求较高。

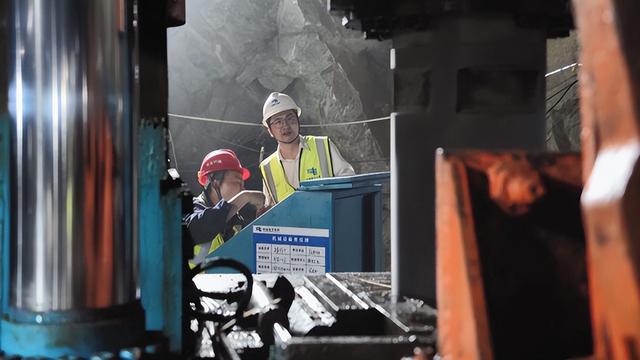

自3月10日第一台蜗壳吊装就位以来,肇庆业主项目部紧锣密鼓地安排2、3、4号机组蜗壳到货、组焊,实现一台蜗壳就位调整、一台蜗壳现场组装、一台蜗壳整装待发,不闲置也不拥堵场地。在安装间组装过程中,对座环蜗壳焊接进行过程质量管控,一次性通过四方联合验收,具备吊装条件。
在总结前三台
机座环蜗壳吊装经验的基础上,
项目部组织开展了
详细的安全技术交底工作,
明确吊装流程控制要点与风险防控措施,
并对吊装过程进行全程监控。
最终,历时60余分钟,
实现4号机组座环蜗壳与控制环精准对接,
整个吊装过程衔接紧密、
井然有序、安全平稳。

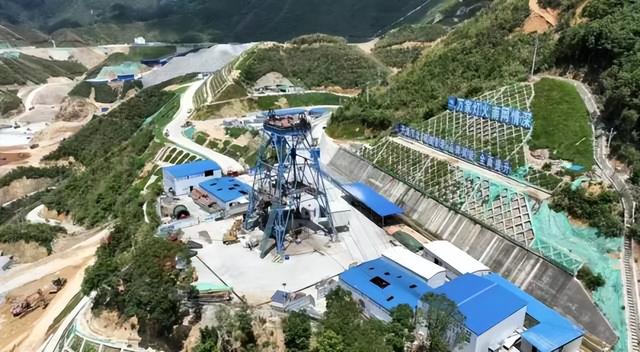

△广东肇庆浪江抽水蓄能电站效果图。以上图片均来源 广宁发布
这座粤港澳大湾区的“超级充电宝”
建设又迈出关键一步!
期待项目早日建成,
未来,这座电站将成为粤港澳大湾区
能源供应的坚实后盾,
将有效缓解大湾区电网调峰压力,
促进大湾区
电力系统安全稳定运行。
资料来源:广宁发布
编 辑:梁铮儿
相关文章
最近听说咱们国家又要建个超级大工程,比三峡还厉害。新建的水电站装机容量能达到6000万千瓦,差不多是三峡的三倍。这玩意儿要是建成了,发电量够好些个小省...
2025-07-20 0
文 | 伯虎财经,作者 | 楷楷近两年,以大模型为代表的AI行业,其迭代速度之快,已经远超我们想象。昨日还是聚光灯下的行业明星,明日可能就不得不黯然退...
2025-07-20 0
外卖大战,继续升级。7月2日,淘宝闪购宣布,启动高达500亿元的补贴计划,在未来的12个月里直接补贴消费者和商家。紧接着,7月5日,阿里推出“超级星期...
2025-07-20 0
每天早五点看雪漠老师的直播已经成了习惯,这也是长期熏染的结果。每天都准时开播,今天早起却是左等也没有右等也没来,过了五六分钟,才终于上线了。一上线,雪...
2025-07-20 0
7月19日,西藏米林水电站坝址举行了雅鲁藏布江下游水电工程开工仪式,该项目总投资1.2万亿,建设5座梯级电站,被称为人类历史上最大的水电项目。雅鲁藏布...
2025-07-20 0
今年3月内蒙古包头市白云鄂博矿区传来消息,勘探发现了储量22万吨的钍矿。这个数字相当于能供全中国用两万年。有意思的是大部分钍都藏在以前开采稀土剩下的废...
2025-07-20 0
来源:环球网 【环球网报道 记者 姚倩】7月18日—20日,由中国气象服务协会主办,中国灾害防御协会、中国旅游景区协会、中国电力发展促进会、安徽省科学...
2025-07-20 0
太空中正上演着一场令人心惊的集体坠落。一颗颗卫星毫无征兆地偏离轨道,加速坠向地球,化作流星消散在大气层中。这不是科幻电影的情节,而是真实发生的事。究竟...
2025-07-20 1
发表评论
